Бескидський тунель — другий за довжиною залізничний тунель України, прокладений під Бескидським перевалом у Карпатах. Він замінив одноколійну штольню 1886 року сучасним двоколійним спорудженням, збільшивши пропускну здатність із 47 до 100 пар поїздів на добу і швидкість руху з 15–40 до 60–70 км/год. Ця інженерна споруда стала ключовою ланкою П’ятого пан’європейського транспортного коридору і відкрила стабільний шлях для вантажів і пасажирів між Львівщиною та Закарпаттям.
Сьогодні тунель щодня пропускає десятки складів, які перевозять зерно, руду, метал і контейнери до кордонів із Словаччиною та Угорщиною. Його поява ліквідувала останню одноколійну «вузьку горловину» на магістралі Львів — Чоп і суттєво скоротила час транзиту.
У 2018 році новий Бескидський тунель став першим великим інфраструктурним проектом незалежної України, реалізованим за стандартами FIDIC і з використанням нової австрійської методу проходки.
Від австро-угорської штольні до сучасного двоколійного гіганта
У 1886 році інженери Австро-Угорщини пробили в скелях Кросненської зони одноколійний тунель довжиною близько 1750 метрів. Він проходив на висоті майже 800 метрів над рівнем моря і став найвищою точкою Воловецького перевалу. Штольня служила десятиліттями, переживши дві світові війни. Під час Львівсько-Сандомирської операції 1944 року угорські сапери підірвали обмурівку, спричинивши обвали. Радянські залізничні війська відновили її лише за два роки — у липні 1946-го.
До початку XXI століття старий тунель став справжнім «пляшковим горлом». На двоколійній магістралі Львів — Чоп саме ця ділянка залишалася одноколійною. Поїзди стояли в очікуванні зустрічного руху, швидкість падала до 15–40 км/год, а пропускна здатність обмежувалася 47 парами на добу. Через нього проходило до 40–60 % залізничних вантажів України в напрямку Європейського Союзу.
Рішення будувати новий тунель паралельно старому дозріло ще наприкінці 1990-х. Проектні роботи розпочалися 2007 року, а повноцінне будівництво стартувало восени 2013-го. 24 травня 2018 року Президент України відкрив нову споруду, а вже наступного дня перший потяг проїхав крізь свіжий бетон.
Геологія Карпат: чому гора опиралася будівельникам
Бескидський тунель прорізає Кросненську зону — товщу пісковиків і алевролітів із кутами падіння пластів 65–80°. Гірський масив тут не однорідний: чергування твердих і м’яких порід створювало постійну небезпеку обвалів і водопритоків. Глибина залягання сягає 180 метрів від поверхні хребта.

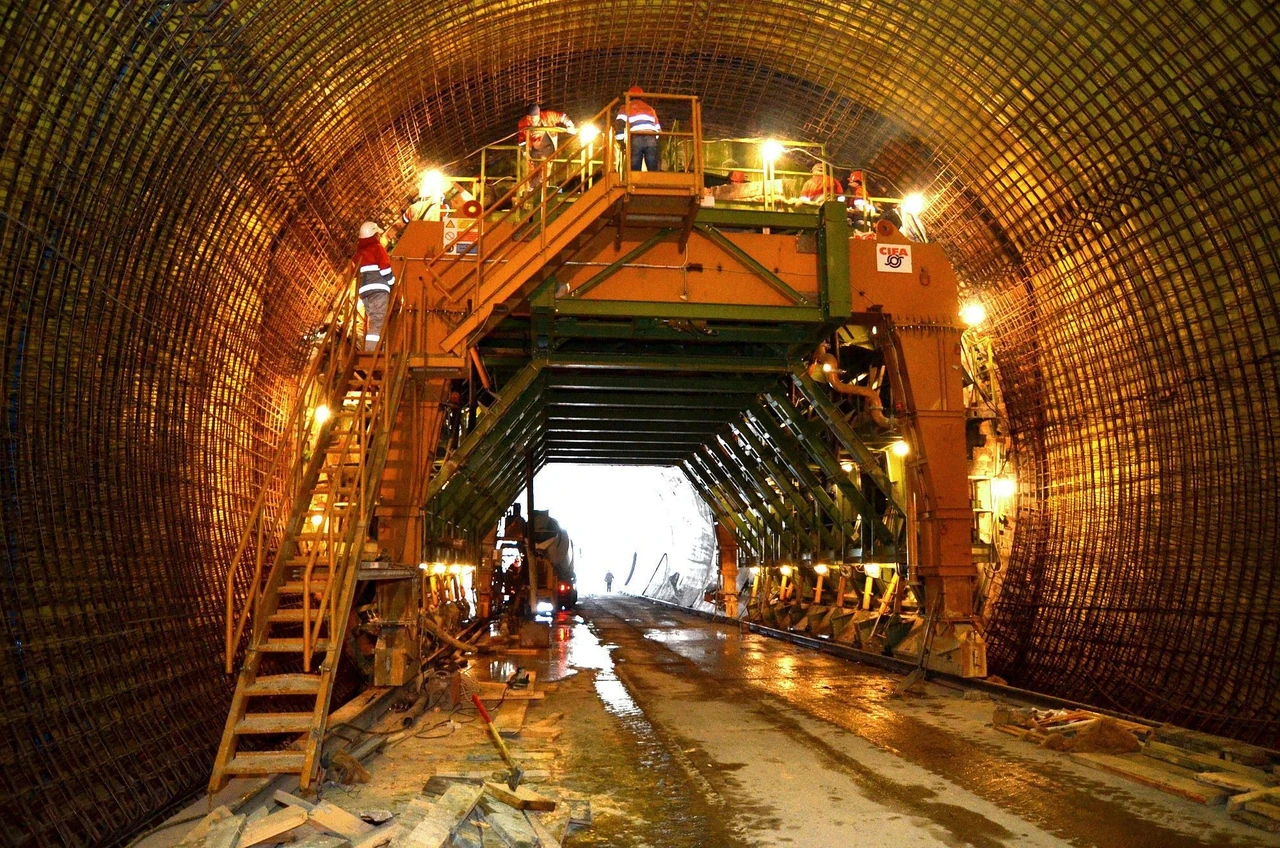

Будівельники працювали в умовах постійного моніторингу напружень у скелі. Саме тому обрали нову австрійську метод проходки (NATM). Цей підхід дозволяє використовувати природну міцність гірського масиву як частину несучої конструкції, а не боротися з ним жорсткою обробкою. Поступове розкриття перерізу, набризк-бетон і система анкерів давали можливість адаптуватися до змін геології майже щодня.
За весь період проходки використали 130 тисяч тонн бетону і 8 тисяч тонн сталі. Три евакуаційні з’єднання пов’язують новий тунель зі старим, який тепер виконує роль запасного виходу. Це рішення підвищило безпеку до сучасних європейських стандартів.
Технічні характеристики: цифри, які змінили логістику
Новий тунель суттєво відрізняється від свого попередника. Ось порівняльна таблиця основних параметрів:
| Параметр | Старий тунель (1886) | Новий тунель (2018) |
|---|---|---|
| Довжина | ≈ 1750 м | 1822 м (1764,5 м без порталів) |
| Кількість колій | 1 | 2 |
| Ширина | обмежена | 10,5 м |
| Висота | — | 8,5 м |
| Пропускна здатність | 47 пар/добу | 100 пар/добу |
| Швидкість | 15–40 км/год | 60–70 км/год |
| Глибина залягання | до 180 м | до 180 м |
Джерела даних: офіційні матеріали Укрзалізниці та звіти Європейського інвестиційного банку.
Поперечний переріз нового тунелю становить близько 115 м². Всередині встановлено системи газового контролю, відеоспостереження та примусової вентиляції. Гарантійний термін служби — 100 років.
Інженерне серце проекту: нова австрійська метод
На відміну від класичного «жорсткого» проходження з потужними тюбінгами, NATM працює інакше. Спочатку проходять верхню штольню, потім поступово розкривають повний переріз, одразу закріплюючи стінки набризк-бетоном і анкерами. Датчики фіксують деформації, і інженери коригують підтримку в реальному часі.
Саме цей підхід дозволив пройти складну геологію Карпат без катастрофічних обвалів. Будівельники з компанії «Інтербудмонтаж» працювали з випередженням графіка. Проходку завершили у жовтні 2016 року, а повне оздоблення — у жовтні 2017-го. Загальна вартість проекту склала 102,7 млн євро. Фінансування забезпечили Європейський банк реконструкції та розвитку (40 млн доларів) і Європейський інвестиційний банк (55 млн євро).
У нашій практиці ми стикалися з випадком, коли подібні проекти в гірських умовах затягувалися на роки через несподівані водопритоки. Тут же система моніторингу спрацювала бездоганно.
Стратегічне значення: ворота для вантажів і людей
П’ятий пан’європейський транспортний коридор проходить від італійської Трієсти через Словенію, Угорщину та Словаччину до Львова. Бескидський тунель був останньою одноколійною ділянкою на всьому маршруті. Після відкриття пропускна здатність напрямку практично подвоїлася.
Для економіки це означало можливість збільшити експорт зернових, металургійної продукції та контейнерних вантажів. За оцінками Укрзалізниці, відсутність нового тунелю щороку могла б коштувати державі кілька мільярдів гривень втрачених можливостей. Сьогодні через цей відрізок іде значна частина залізничного товарообігу України з країнами ЄС.
Пасажирські потяги теж виграли. Час у дорозі між Львовом і Чопом скоротився, а графік став передбачуванішим. Маршрути, що проходять через Карпати, більше не залежать від «вікон» у зустрічному русі.
Поширені міфи та помилки щодо Бескидського тунелю
- «Новий тунель повністю замінив старий і той більше не використовується». Насправді старий тунель зберегли як аварійний вихід і технічний коридор.
- «Будівництво тривало десятиліттями через корупцію». Основні роботи зайняли близько чотирьох років (2013–2017), а затримки були пов’язані переважно з геологією та індексацією кошторисів через коливання курсу валют.
- «Тунель будували лише для вантажів». Хоча вантажний трафік домінує, пасажирські потяги також курсують ним щодня.
- «Це найдовший тунель України». Ні, найдовший — Лутугинський (понад 2 км) на Донбасі.
- «Після відкриття проблеми з пропускною здатністю зникли назавжди». Тунель зняв головне обмеження, але загальна пропускна здатність напрямку все ще залежить від станцій і колійного розвитку.
За моїм досвідом поїздок через Карпати після 2018 року, різниця в комфорті відчутна одразу: потяг більше не «повзе» і не зупиняється надовго перед перевалом.
Питання, які найчастіше ставлять про Бескидський тунель
Скільки часу займає проїзд через новий тунель?
Чи можна відвідати тунель як туристичний об’єкт?
Чи впливає тунель на екологію регіону?
Який запас міцності має споруда?
Чи планується подальше розширення?
Як виглядає подорож через тунель сьогодні
Для пасажира все відбувається майже непомітно. Поїзд в’їжджає в широкий портал, на кілька хвилин світло змінюється на штучне, і вже за мить з’являється інший бік перевалу. Вантажні склади відчувають переваги сильніше: більше не потрібно чекати «вікна», можна вести довші й важчі потяги.
Регіональна специфіка Воловецького перевалу додає особливого колориту. Тут гірські луки змінюються лісами, а восени туман часто огортає портали. Місцеві жителі досі згадують, як у 2010-х роках будівельний майданчик став для багатьох місцем роботи.
Бескидський тунель уже вписався в ландшафт Карпат так само природно, як і старі мости Воловецької петлі. Він не просто бетонна труба під горою — це жива транспортна артерія, яка щодня доводить, що навіть у найскладнішому рельєфі можна прокласти шлях, коли є інженерна воля і міжнародна підтримка.
